1、水泥混泥土墊層施工工藝1 施工準備1.1 了解施工圖及設計文件1.1.1 水泥混凝土墊層的強度等級;1.1.2 墊層材料的質量要求;1.1.3 水泥墊層的厚度、伸縮縫的布置、分區段施工的劃分及其 縫口做法和填充縫材料要求;1.1.4 墊層標高1.2 材料要求1.2.1 水泥宜采用強度等級為 42.5 的硅酸鹽水泥或 32 的礦渣硅 酸鹽水泥,安定性試驗必須合格,無結塊。1.2.2 碎石含泥量不大于 3% ,石子顆粒粒徑不應大于墊層厚度的2/3 ;一般粒徑為 531.5 。當墊層厚度大于 150mm 時,其粒徑不 得超過 40mm 。石子中不得混有草根、樹葉等雜物。1.2.3 采用中、粗砂,其含

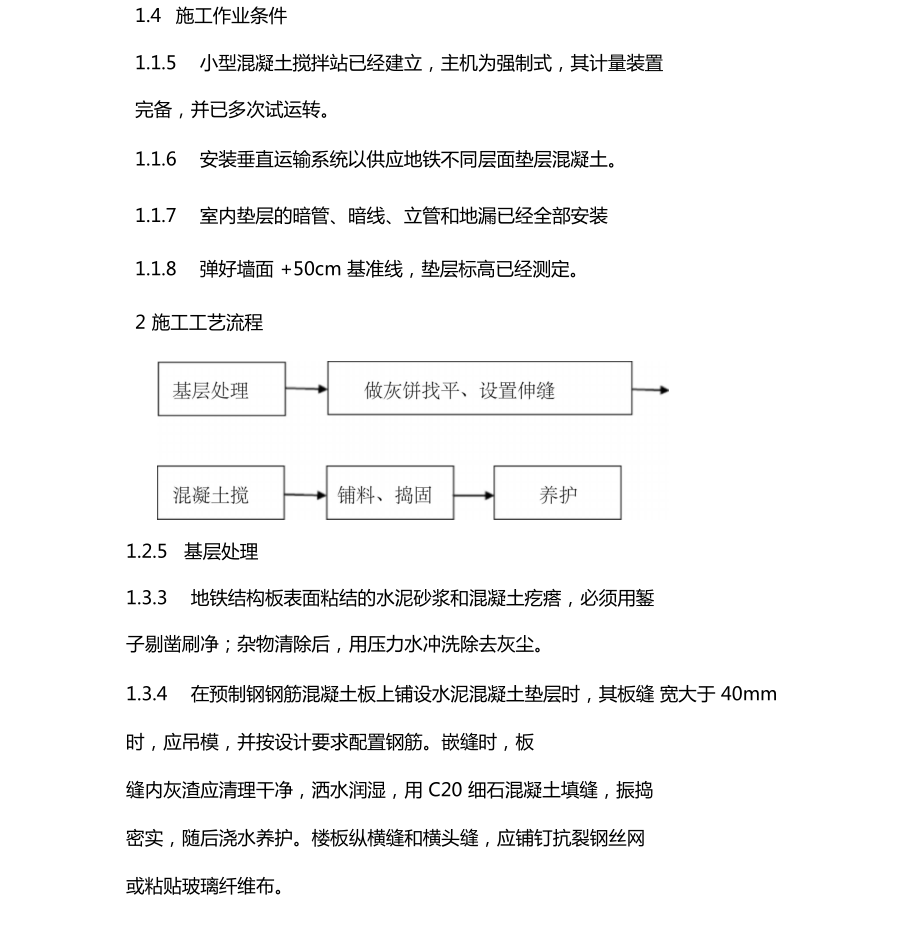

2、泥量不大于 3% ,不得含有草根、 樹葉、 碎樹枝等有機雜物。1.2.4 采用自來水。1.3 主要機具、工具1.3.1 主要機具:強制式混凝土攪拌機、平板振動器、機動翻斗 車、柴油翻斗車、垂直運輸機。1.3.2 主要工具:鐵鍬、鐵板、木桿刮尺、鐵抹子、木搓板、手 推車、膠皮水管、水壺、貯水桶等1.4 施工作業條件1.1.5 小型混凝土攪拌站已經建立,主機為強制式,其計量裝置 完備,并已多次試運轉。1.1.6 安裝垂直運輸系統以供應地鐵不同層面墊層混凝土。1.1.7 室內墊層的暗管、暗線、立管和地漏已經全部安裝1.1.8 彈好墻面 +50cm 基準線,墊層標高已經測定。2 施工工藝流程1.2.5
3、 基層處理1.3.3 地鐵結構板表面粘結的水泥砂漿和混凝土疙瘩,必須用鏨 子剔鑿刷凈;雜物清除后,用壓力水沖洗除去灰塵。1.3.4 在預制鋼鋼筋混凝土板上鋪設水泥混凝土墊層時,其板縫 寬大于 40mm 時,應吊模,并按設計要求配置鋼筋。嵌縫時,板 縫內灰渣應清理干凈,灑水潤濕,用 C20 細石混凝土填縫,振搗 密實,隨后澆水養護。樓板縱橫縫和橫頭縫,應鋪釘抗裂鋼絲網 或粘貼玻璃纖維布。1.2.6 做灰餅找平、設置伸縮縫2.2.1 首層水泥混凝土墊層應按預先測定的標高控制樁,在基土上縱橫拉水平線,打好墊層標高小樁,間距1.5m × l.5m 。根據設計規定設置縱向和橫向伸縮縫的墊層,
4、縱縫間距不得大于 6m , 橫縫間距,不要大于12m 。1.5 水泥混凝土墊層的縱向縮縫應做平頭縫或加肋板平頭縫。 當墊層厚度大于 150mm 時,可做企口縫。橫向縮縫應做假縫。企 口縫按設計規定的構造尺寸, 安裝枋木模板。 平頭縫和企口縫的 縫間不得設置隔離材料。假縫寬度5 20mm ,深度為墊層厚度的 1/3 。假縫可在墊層完成后彈線, 用電鋸切割成相同尺寸的縫, 縫內填物應符合設計規定。1.6 按墻面 +50cm 的基準線, 量尺拉縱橫線, 做 1m× 1m 的水泥 砂漿標高墩,也可用水泥砂漿沖筋, 以保證墊層的標高和平整度。 伸縮縫設置應符合設計要求。1.1.9 混凝土拌制1
5、.2.7 現場拌制混凝土?xí)r, 按強度等級的重量配合比必須計量配 料,嚴格控制加水量,攪拌出來的物料應為半干硬性混凝土。塑 性混凝土泌水大, 振搗時平板振動器沉入混凝土中, 起不到搗固 作用,故應采用半于硬性混凝土,以保證墊層質量。1.1.10 鋪料、搗固1.3.5 大面積水泥混凝土墊層應分區分段澆筑,接縫處應事先立 好模,跳倉鋪料,厚度可略高于找平墩,并用木杠刮平,振動器 搗固。前澆筑倉混凝土達到設計強度50% 時,澆后筑倉。其企口所立模板,拆除應方便。接縫處混凝土應相互緊貼?;炷琳駬v 時,應有專人平踩,控制標高和平整度。混凝土振搗至不再下沉并冒漿為止。隨后用抹子抄平表面1.7 樓面在混凝土
6、施工前,垂直運輸應安裝好,樓板先濕水, 物料鋪設前,應檢查混凝土內埋設的暗管、 暗線和地漏定位穩固, 地漏管封口,泛水坡度等符合設計規定, 伸縮縫模板固定牢靠 (如 采用混凝土切割機割縫可不立模) ,然后在樓板表面刷一層素水 泥漿,鋪填物料,木杠刮平后振動器平拉慢移充分搗固收平,最 后用鐵抹子反復搓平。 混凝土終凝后取出伸縮縫模板。 制作混凝 土試塊。1.1.11 養護1.2.8 水泥混凝土墊層澆筑后應澆水養護不少于 7 晝夜。如天氣 干燥,溫度很高,應覆蓋麻片或草包澆水養護。氣溫低于5 ,應采取保暖措施防凍。3 質量控制要點1.3.6 主控項目2.2.2 水泥混凝土墊層采用的粗骨料,其最大粒
7、徑不應大于墊層 厚度的 2/3 ;含泥量不應大于 3% ;砂為中粗砂,其含泥量不應大 于 3% 。2.2.3 混凝土的強度等級應符合設計要求。1.3.7- 般項目3.2.1 水泥混凝土墊層表面的允許偏差應符合下列項目的規定: 表面平整度: lOmm ,用 2m 靠尺和楔形塞尺檢查; 標高: ± lOmm ,用水準儀檢查;坡度:不大于房間相應尺寸的2/1000 ,且不大于 30mm ,用坡度尺檢查;厚度:在個別地方不大于設計厚度的 1/10 ,用鋼尺檢 查。4 成品保護1.8 水泥混凝土墊層施工期間,不得損壞軸線樁和標高樁。1.9 混凝土料水平運輸,其車輛不得碰撞門框,以防門框變位破損
8、1.10 混凝土澆筑時不得移動和損壞已安裝的管線。1.11 注意保護墻面抹灰不受污染。1.12 混凝土墊層養護期間,應設路擋,不準行人踩踏。為防止墊 層表面不受污染,應在人行道上鋪墊腳手板或麻袋。1.1.12 已澆筑的墊層混凝土強度達到 12Mpa 以后,才可允許人員在 上走動和進行其它工序。5 安全環保措施1.2.9 垂直運輸系統安裝完畢和每次使用前,應經安全站相工地安 全員驗收和檢查。1.2.10 樓板上清除的灰碴、雜物,應裝入包裝袋內外運或用封閉的 溜筒往下滑出。嚴禁從窗口拋甩,以防砸傷人。1.2.11 機電安裝和操作人員,應持證上崗。機械和電氣安裝,應嚴 格遵守安全操作規程,以防發生機
9、、電安全事故。1.2.12 操作人員應戴安全帽上班。操作振動器的工人,應穿膠鞋和 戴膠皮手套。1.13 攪拌臺的操作工人,應戴口罩。1.14 機械使用完畢和下班應立即切斷電源。1.15 實行安全值日制,班班有人管安全。6 施工注意事項1.1.13 混凝土不密實:主要由于漏振和振搗不密實,或配合比不準 及操作不當而造成。 基層未灑水太干燥和墊層過薄, 也全造成不 密實。1.1.14 表面不平、標準不高:操作時未認真找平。鋪混凝土?xí)r必須 根據所拉水平線掌握混凝土的鋪設厚度, 振搗后再次拉水平線檢 查平整度,去高填平后,用木刮杠以水平堆(或小木樁)為標準 進行刮平。1.2.13 應符合水泥混凝土墊層質量驗收標準項序檢查項目允許偏差或允許值檢查方法控 項 目1材料質量水泥混凝土采用的粗骨料, 其最大粒徑不大于墊層厚度 的 2/3;含泥量不大于 3% ; 砂為中粗砂,其含泥量不大觀察檢查和檢查材質合格 證明文件及檢測報告混凝土 混凝土觀察檢查和及于 3% 。的
溫馨提示
- 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
- 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
- 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
- 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
- 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
- 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
- 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。
最新文檔
- 年產10億只芯片產品項目實施方案(模板)
- 2023年校長元旦致辭范文(13篇)
- 西安海棠職業學院《計算機輔助平面設計》2023-2024學年第二學期期末試卷
- 護理專業體溫測量技術規范與操作流程
- 荊楚理工學院《國家預算》2023-2024學年第二學期期末試卷
- 江西工業工程職業技術學院《中藥分析》2023-2024學年第二學期期末試卷
- 貴州航空職業技術學院《護理學研究》2023-2024學年第二學期期末試卷
- 天津職業技術師范大學《圖形與視頻處理》2023-2024學年第二學期期末試卷
- 石家莊職業技術學院《飛機故障診斷技術》2023-2024學年第二學期期末試卷
- 安徽財經大學《建筑師業務基礎》2023-2024學年第二學期期末試卷
- 第18課《井岡翠竹》課件-2024-2025學年統編版語文七年級下冊
- 【MOOC】《思想道德與法治》(東南大學)章節中國大學慕課答案
- 卜算子-送鮑浩然之浙東課件
- MOOC 中醫與辨證-暨南大學 中國大學慕課答案
- 國家開放大學《高等數學基礎》形考任務1-4參考答案
- 腦血管意外的急救課件
- 利浦倉施工方案
- 三調土地利用現狀分類和三大地類對應甄選
- 消防工程施工進度計劃橫道圖+進度網絡圖【建筑施工資料】
- 民族教育發展調研報告3篇
- 金屬屋面鋼結構工程專項施工方案(51頁)
評論
0/150
提交評論
